Fases de una reforma residencial: guía completa 2026

  • Foto del escritor: URU Reformas
    URU Reformas
  • 11 jun
  • 9 min de lectura

Hombre revisando los planos de una reforma en su despacho en casa

Las fases de una reforma residencial son un proceso estructurado que abarca desde la planificación inicial hasta la entrega de los acabados finales. Conocer cada etapa con detalle te permite controlar tiempos, presupuesto y calidad antes de que comience el primer martillazo. En URU Reformas, con años de experiencia en reformas integrales y parciales en Torrevieja y la Vega Baja, hemos comprobado que los propietarios que entienden el proceso de reforma completo toman mejores decisiones, evitan sorpresas y obtienen resultados más satisfactorios. Esta guía desglosa cada fase con tiempos, costos y consejos prácticos.



¿Cuáles son las fases principales en una reforma residencial?



El proceso de reforma de una vivienda sigue una secuencia lógica que no conviene alterar. Cada etapa depende de la anterior, y saltarse pasos genera retrabajos costosos y retrasos que se acumulan. A continuación, las seis fases que estructuran cualquier reforma integral o parcial:



  1. Planificación y diseño. Esta fase define el alcance total del proyecto: qué se reforma, con qué calidades y en qué orden. Aquí se elaboran planos, se eligen materiales y se establece el presupuesto base. Un proyecto cerrado desde el inicio es la diferencia entre una obra controlada y una que se desborda. Incluye también la selección de profesionales y la firma de contratos con desglose por partidas.

  2. Obtención de licencias y permisos municipales. Antes de iniciar cualquier trabajo, hay que regularizar la obra ante el ayuntamiento correspondiente. El tipo de licencia depende del alcance: comunicación previa para obras menores de bajo impacto, licencia de obra menor para reformas sin afectación estructural, y licencia de obra mayor cuando se modifican elementos estructurales o la distribución general del inmueble.

  3. Demoliciones y retirada de escombros. Con los permisos en mano, comienza la fase destructiva. Se derriban tabiques, se retiran alicatados, se eliminan falsos techos y se vacía la vivienda de todo lo que no continúa. La gestión de escombros debe hacerse con contenedores homologados y, en comunidades de propietarios, respetando los horarios establecidos.

  4. Albañilería y remodelación estructural. Una vez limpia la vivienda, se levanta la nueva distribución: tabiques de ladrillo o pladur, rozas para instalaciones, nivelación de suelos y, si aplica, refuerzo de forjados o apertura de huecos. Esta fase determina la geometría definitiva del espacio.

  5. Instalaciones: electricidad, fontanería y climatización. Con la estructura definida, los gremios de instalaciones trabajan en paralelo o en secuencia según el proyecto. Se tienden los nuevos circuitos eléctricos, las tuberías de agua y desagüe, y los conductos de climatización. Es el momento de instalar sistemas eléctricos y de fontanería antes de cerrar paredes.

  6. Acabados: revestimientos, carpintería, pintura y montaje final. La última fase incluye alicatado de baños y cocina, colocación de suelos, montaje de carpintería interior y exterior, pintura, instalación de sanitarios, electrodomésticos y luminarias. Es la fase más visible y la que define la percepción final de la reforma.



Una reforma parcial del hogar puede abarcar solo algunas de estas fases, pero el orden interno de cada una sigue siendo el mismo.



¿Cuánto tiempo y costos aproximados implica cada fase?


Una pareja conversa en el salón sobre las diferentes etapas de la reforma de su casa.

Una reforma integral de 90 m² requiere entre 4 y 5 meses de ejecución, con fases de duración variable según la complejidad. Esto significa que planificar con margen es imprescindible si tienes una fecha límite de mudanza o entrega.



Fase

Duración estimada

Costo básico (€/m²)

Costo alta gama (€/m²)

Planificación y diseño

2 a 4 semanas

Incluido en honorarios

Incluido en honorarios

Licencias y permisos

2 a 8 semanas

Variable por municipio

Variable por municipio

Demoliciones y escombros

1 a 2 semanas

20 a 40

20 a 40

Albañilería y estructura

6 a 8 semanas

80 a 150

150 a 300

Instalaciones

3 a 4 semanas

100 a 180

200 a 400

Acabados y montaje

4 semanas

200 a 350

500 a 800+

El costo total de una reforma oscila entre 600 y 800 €/m² para calidades medias, y supera los 1.200 €/m² en reformas de alta gama con domótica y eficiencia energética. La diferencia entre ambos rangos no es solo estética: los materiales de alta gama tienen plazos de entrega más largos y requieren mano de obra más especializada.



Uno de los factores que más altera el presupuesto son los imprevistos ocultos. Se recomienda reservar un 10% del presupuesto total para cubrir humedades no detectadas, problemas estructurales o instalaciones fuera de normativa. En viviendas antiguas de la zona de Torrevieja y Vega Baja, este margen no es opcional: es habitual encontrar instalaciones eléctricas o de fontanería que no cumplen la normativa actual.



Consejo profesional: Solicita siempre presupuestos desglosados por partidas. Comparar presupuestos globales sin desglose es imposible y te expone a sorpresas. Entender qué incluye cada línea es la base para controlar el presupuesto de tu reforma.

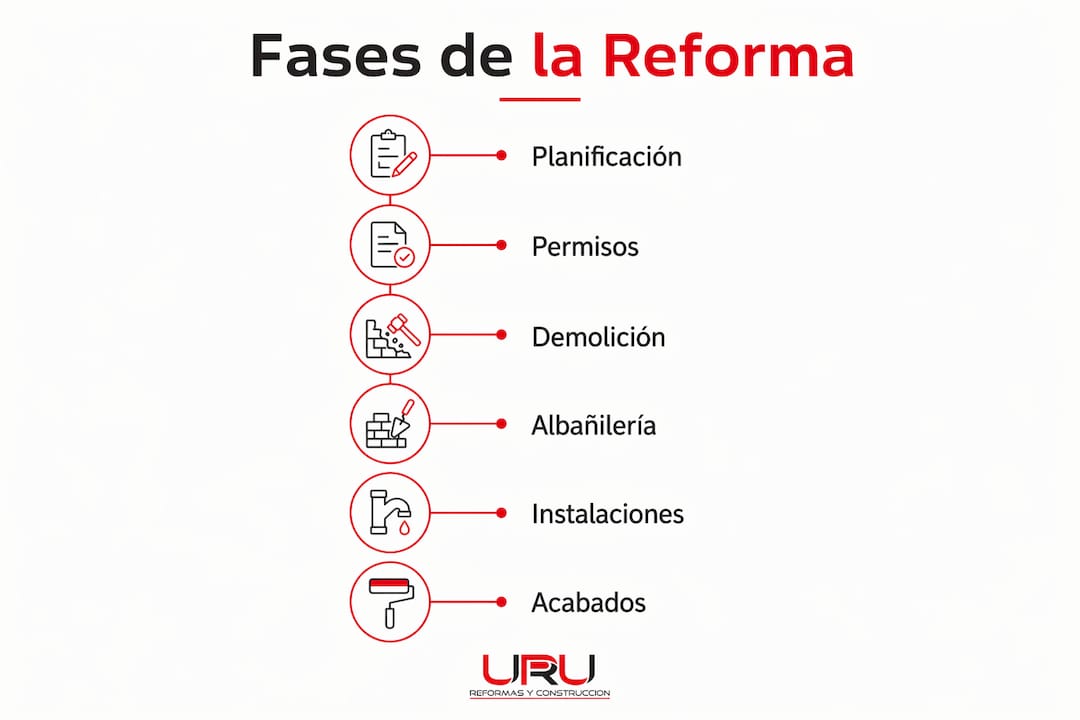

Infografía que detalla las distintas etapas de una reforma en casa

¿Qué licencias y trámites se requieren según el alcance de la obra?



Los tres tipos principales de licencias municipales son la comunicación previa, la licencia de obra menor y la licencia de obra mayor. Cada una responde a un nivel de intervención diferente y tiene requisitos documentales distintos.



  • Comunicación previa: Para obras de escaso impacto como pintura, cambio de pavimento o sustitución de sanitarios sin modificar instalaciones. Se presenta ante el ayuntamiento y, en muchos municipios, permite iniciar la obra de inmediato.

  • Licencia de obra menor: Aplica a reformas que no afectan la estructura ni la distribución general, como reformar un baño completo, cambiar ventanas o renovar la cocina. Requiere memoria descriptiva y presupuesto, pero no proyecto técnico firmado.

  • Licencia de obra mayor: Obligatoria cuando se modifican elementos estructurales, se cambia la distribución de forma significativa o se actúa sobre la fachada. Exige proyecto firmado por arquitecto o arquitecto técnico colegiado y puede tardar entre 4 y 8 semanas en tramitarse.



Las reformas que afectan elementos comunes del edificio, como fachadas, patios o estructura, requieren aprobación previa en junta de propietarios. Ignorar este trámite puede derivar en sanciones, paralización de la obra o incluso la obligación de revertir los cambios realizados. Para reformas en comunidades de propietarios en Torrevieja, consultar con un gestor o con el administrador de fincas antes de iniciar es una práctica que ahorra conflictos. Si la reforma implica trabajos en zonas húmedas o fachadas, también conviene revisar posibles problemas de humedades comunitarias que puedan afectar al proyecto.



Errores comunes en cada fase y cómo evitarlos



El error más frecuente en la planificación de reformas es no definir el alcance, las calidades y los planos antes de pedir presupuestos. Presupuestos sin desglose generan desviaciones económicas y conflictos durante la obra porque cada parte interpreta de forma distinta lo que está incluido. Cerrar el proyecto en papel antes de empezar no es burocracia: es la única forma de comparar ofertas reales.



Otros errores habituales por fase:



  • Planificación: Subestimar el impacto de cocina y baños en el cronograma. Estas estancias concentran el mayor número de gremios y materiales, y cualquier retraso en su definición bloquea el avance de toda la obra.

  • Permisos: Iniciar demoliciones sin licencia en vigor. Las multas en municipios como Torrevieja pueden superar el coste de la propia tramitación, además de paralizar la obra.

  • Instalaciones: No coordinar el orden de trabajo entre electricistas, fontaneros y climatizadores. Si trabajan sin coordinación, se generan rozas duplicadas y paredes que hay que abrir dos veces.

  • Materiales: No planificar con antelación los pedidos de carpintería, sanitarios o suelos de importación. Los retrasos en obra no suelen venir de la ejecución física, sino de esperar materiales que no se pidieron a tiempo.

  • Acabados: No realizar inspecciones antes de cerrar paredes o instalar revestimientos. Un error en una tubería o un circuito eléctrico detectado tarde obliga a deshacer trabajo ya terminado.



Consejo profesional: Programa visitas de control en tres hitos clave: al terminar demoliciones, al cerrar instalaciones y antes de iniciar acabados. Las inspecciones en hitos clave previenen retrabajos costosos y garantizan la calidad final de la obra.



Buenas prácticas para gestionar las fases de tu reforma



Una reforma bien gestionada no depende solo de elegir buenos profesionales. Depende de cómo el propietario participa, toma decisiones y hace seguimiento. Estas son las prácticas que marcan la diferencia entre una obra fluida y una llena de fricciones:



  1. Define objetivos y prioridades antes de llamar a nadie. Decide qué quieres conseguir con la reforma, qué estancias son prioritarias y cuál es tu presupuesto máximo real. Sin esta base, cualquier presupuesto que recibas será difícil de evaluar.

  2. Solicita presupuestos desglosados y compáralos por partidas. Comparar presupuestos por partidas es la única forma de entender qué estás pagando realmente. Un presupuesto global más barato puede esconder calidades inferiores o partidas no incluidas que aparecerán como extras.

  3. Planifica los pedidos de materiales con semanas de antelación. La carpintería a medida, los sanitarios de diseño o los suelos de importación pueden tardar entre 4 y 10 semanas en llegar. Pedidos anticipados de materiales son la mejor herramienta para evitar que la obra se detenga esperando una puerta o un grifo.

  4. Mantén comunicación regular con el responsable de obra. Una visita semanal y un canal de comunicación directo con el jefe de obra te permite detectar desviaciones a tiempo. No esperes a la visita mensual para preguntar por el avance.

  5. Apóyate en asesoría profesional para diseño y supervisión. El rol del arquitecto en reformas va más allá de firmar planos: su supervisión durante la ejecución detecta problemas antes de que se conviertan en costosos errores. En reformas integrales, su honorario se amortiza con creces.



Evitar reformas sin presupuesto escrito es también una práctica básica. Un acuerdo verbal no protege a ninguna de las partes y es la causa más frecuente de conflictos al final de la obra.



Puntos clave



Una reforma residencial bien ejecutada requiere planificación cerrada, permisos en regla, coordinación de gremios y control en hitos clave para evitar sobrecostes y retrasos.



Punto

Detalles

Orden de las fases

Planificación, permisos, demolición, albañilería, instalaciones y acabados siguen una secuencia que no conviene alterar.

Tiempos reales

Una reforma integral de 90 m² requiere entre 4 y 5 meses; planificar con margen evita presiones innecesarias.

Presupuesto con margen

Reservar un 10% para imprevistos es indispensable, especialmente en viviendas antiguas con instalaciones fuera de normativa.

Licencias según alcance

Comunicación previa, obra menor u obra mayor: elegir mal el tipo de licencia puede paralizar la obra o generar sanciones.

Control en hitos clave

Inspeccionar antes de cerrar paredes y antes de instalar acabados previene retrabajos que multiplican el coste final.

Lo que la experiencia nos ha enseñado sobre planificar reformas



Después de años reformando viviendas en Torrevieja y la Vega Baja, lo que más nos sorprende no son los imprevistos técnicos, sino los problemas que se generan antes de que empiece la obra. La mayoría de los conflictos que hemos visto en reformas residenciales tienen un origen común: el proyecto no estaba cerrado cuando se firmó el contrato.



Un proyecto cerrado y un calendario realista son la base para evitar sobrecostes y retrasos. Cuando el propietario y la empresa de reformas comparten el mismo documento de referencia, con planos, calidades y partidas definidas, las conversaciones durante la obra son sobre ejecución, no sobre interpretaciones. Esa diferencia es enorme.



También hemos aprendido que las decisiones que parecen pequeñas al inicio tienen un impacto desproporcionado en el resultado final. Elegir un suelo que tarda seis semanas en llegar cuando la obra ya está en fase de acabados paraliza a todos los gremios. Cambiar la ubicación de un tabique después de haber trazado las rozas eléctricas obliga a rehacer trabajo ya pagado. Estas situaciones no son errores de los profesionales: son consecuencias de decisiones que se tomaron tarde o sin información suficiente.



Lo que recomendamos siempre a nuestros clientes es que inviertan tiempo en la fase de planificación. No es tiempo perdido: es tiempo que se recupera con creces durante la ejecución. Y cuando surge un imprevisto, que siempre surge, un proyecto bien definido permite resolverlo sin que se convierta en una crisis.



— URU Reformas



Planifica tu reforma con URU Reformas desde el primer paso



URU Reformas ofrece servicios de reformas integrales y parciales en Torrevieja y la Vega Baja, acompañando al propietario en cada fase del proceso: desde la definición del proyecto y la gestión de licencias hasta la coordinación de todos los gremios y la entrega final. El equipo cubre fontanería, electricidad, carpintería, pintura, climatización, yeso, interiorismo y decoración, todo bajo un mismo responsable de obra.


https://reformasuru.com

Si estás pensando en reformar tu vivienda y quieres saber por dónde empezar, contacta con URU Reformas para recibir un presupuesto personalizado y desglosado. Sin compromisos y con toda la información que necesitas para tomar la mejor decisión. Consulta también los servicios disponibles y descubre cómo podemos acompañarte en cada etapa de tu reforma.



FAQ



¿Cuánto dura una reforma integral de vivienda?



Una reforma integral de una vivienda de 90 m² requiere entre 4 y 5 meses de ejecución, con fases que van desde 1 semana para demoliciones hasta 8 semanas para albañilería. Los plazos varían según la complejidad del proyecto y la disponibilidad de materiales.



¿Qué licencia necesito para reformar mi vivienda?



Depende del alcance de la obra: comunicación previa para cambios menores, licencia de obra menor para reformas sin afectación estructural, y licencia de obra mayor cuando se modifican elementos estructurales o la distribución general. La licencia de obra mayor requiere proyecto técnico firmado por un profesional colegiado.



¿Cuánto cuesta una reforma residencial por metro cuadrado?



El costo oscila entre 600 y 800 €/m² para reformas con calidades medias, y supera los 1.200 €/m² en proyectos de alta gama con domótica y eficiencia energética. A estos importes hay que añadir un 10% de margen para imprevistos.



¿Por qué es importante reservar un presupuesto para imprevistos?



Los imprevistos más frecuentes en reformas son humedades ocultas, instalaciones fuera de normativa y problemas estructurales no detectados en la inspección inicial. Reservar un 10% del presupuesto total permite resolverlos sin paralizar la obra ni generar conflictos económicos.



¿Cuál es el error más común al reformar una vivienda?



No definir el alcance, las calidades y los planos antes de iniciar la obra. Esta omisión genera presupuestos incomparables, desviaciones económicas y conflictos entre propietario y empresa durante la ejecución.



Recomendación







Comentarios


constructor trabajando con metal

EQUIPO URU

Desde 2006, en URU Reformas y Construcción convertimos ideas y proyectos en realidad con esmero y dedicación. Nos esforzamos por mejorar cada día porque amamos lo que hacemos.

CONTACTO

Calle Orihuela 74 Torrevieja

Teléfono

+34 671 771 983

SÍGUENOS

Síguenos en las redes sociales

  • Facebook
  • Instagram

2026 Urureformas y Construcciones S.L.

Todos los derechos reservados

bottom of page
